4月16日-17日,項目迎來了工程建設重要節點,該項目主要設備兩臺溴化鋰機組吊裝進場。為確保機組吊裝順利,能源公司精心組織提前做好吊裝方案并組織論證,同時積極與蕭山機場三期建設指揮部,能源中心總包單位及項目安裝和吊裝單位多方協調,克服吊裝現場空間狹小、重型車輛回旋余地小,設備進出通道限高限寬等多重困難,在4月16開始實施吊裝就位。

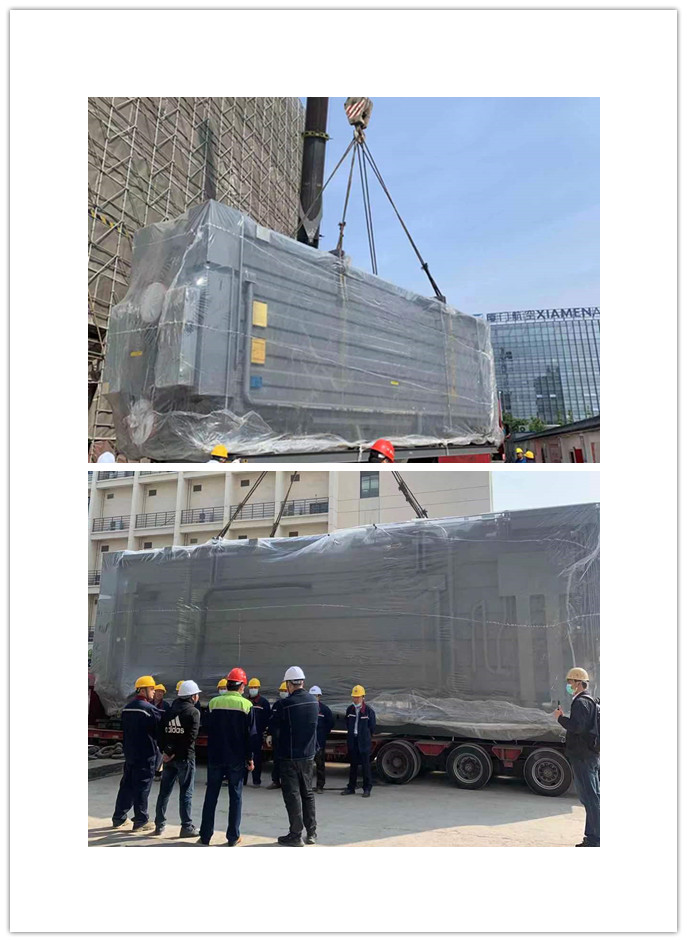

16日上午8點58分隨著一聲洪亮的口令,200噸大型吊機的轟鳴聲響起,溴化鋰機組設備開始正式吊裝。在能源公司現場總負責的指揮下,重達48噸的溴化鋰機組主體緩緩升起,在空中完成轉向等動作后緩緩落入指定滑軌中,落入滑軌后現場負責人迅速檢查外觀有無破損,滑軌功能是否完好,設備重心是否符合要求。在完成上述工作后,隨著卷?yè)P(yáng)機的啟動,溴化鋰機組緩慢轉向,設備一步步滑入現場,現場人員齊心協力,歷時2天順利完成吊裝就位。
隨著溴化鋰機組的進場,機場分布式能源項目工程建設逐漸進入高潮,后續5月份發電機組也將進入國內運抵現場。為確保蕭山國際機場三期能源中心天然氣分布式能源項目按期完成建設,向建黨100周年獻禮,杭州城市能源有限公司將支部建在工地上,以黨建引領中心工作,倒排計劃、嚴抓進度,嚴控質量,開足馬力推進項目,確保如期建成并投運蕭山國際機場天然氣分布式能源項目,并將其打造成“能源工廠、環保課堂、藝術空間”,以實際行動配套亞運、服務亞運、護航亞運。
